篮球木地板案例

湖北恩施体育馆木地板-恩施州消防队体育木地板案例

由北京欧氏地板有限公司承接的湖北恩施州消防队体育馆木地板项目日前竣工,该项目总面积850平米,选用枫木双层龙骨结构

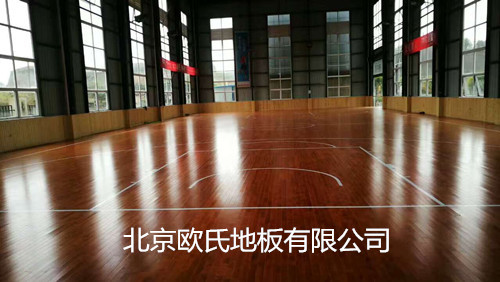

湖北恩施州消防队体育馆木地板案例


双层龙骨的安装流程:


一、 施工现场交接



为了保证运动地板的安装质量在入场开工前由甲方提供标准基准线(±0),由我方人员按基准线进行场地水平误差检测,场馆的水泥基面二米靠尺水平正负误差不得大于5mm



二、 场地清扫



进场前首先对场地进行清扫,铲除水泥砂浆虚浮物备用。



三、 仪器找平



按照甲方要求的正负零对场馆水泥基础面用水准仪进行找平,查出高低差值。



四、 放基准线



按照施工设计图纸每400mm×400mm中心线距放出木龙骨安装线。



五、 找基准点



用水准仪以约3m左右在橡胶弹性找平垫处确定水平±0后进行找平。



六、 安放下龙骨



下龙骨按照400mm中心间距安放在橡胶找平垫上,两条龙骨接头端部应安放在橡胶垫上,未在橡胶垫上的两条龙骨的结合部的下端应增加木垫块进行加固。



七、弹性橡胶垫安装



在下龙骨上以橡胶找平垫位置为基准,每间隔400mm安装弹性橡



胶垫,用50气钉与下龙骨定固。



八、安放上龙骨



上龙骨间距400mm,上下龙骨成十字交叉型安装,龙骨用100自钻丝进行加固,两龙骨端头交界处用50气钉进行连接,对龙骨端头锯口应进行防腐处理。



九、龙骨找平



在龙骨预安装完成后,进行第三次**找平,必须将高低误差降至3m水平尺2mm之内,在全部水平达标后方可进行下道工序。



湖北恩施州消防队体育馆木地板案例

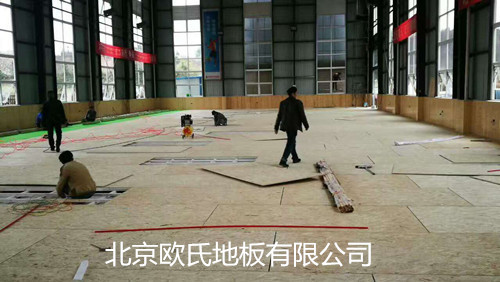

十、安装毛地板



为了使木地板负力均匀,毛地板直铺安装,毛板与墙边收口处应预留20-40mm伸缩缝,毛地板安装用U型铁钉固定。



十一、铺放防潮膜



将体育木地板专用防潮膜按面板铺设方向进行铺展,接缝应避免重叠,接缝应用压敏胶带粘连。





湖北恩施州消防队体育馆木地板案例

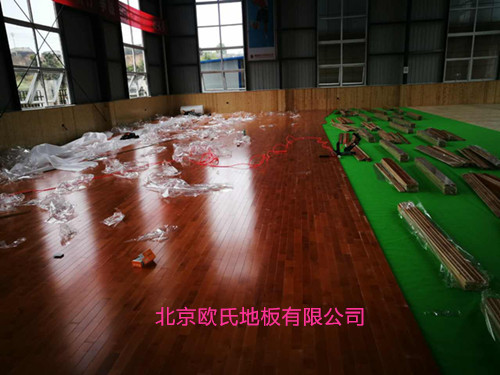

十二、UV漆面板安装



在完成上述工作量后,可进行面板安装,面板的安装基本要求是纵向是场馆的长面,侧向应是场馆的宽面,以减少地板伸缩膨胀率。



对面板应按照体育木地板的长度规格进行合理搭配,验收标准是两边相近的纵逢不得小于10 cm 。



安装面板应使用专用地板钉钉接,钉距不得大于600mm,地板钉应冲入板中,以免影响合缝。



面板的拼合离缝缝隙应不大于2mm,拼缝高低差应不大于1mm。木地板与墙边收口处应预留20-40mm伸缩缝,伸缩缝裁口处应顺直,宽窄应一致。



如果木地板与墙边无法预留伸缩缝的情况下,可在面板纵向每间隔一米预留2-3mm的伸缩缝。

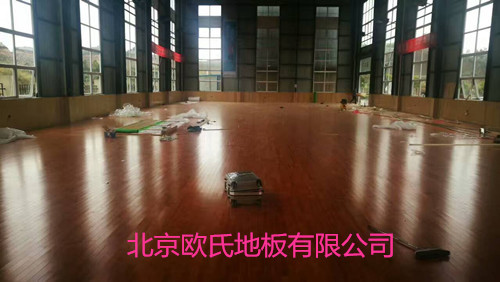

湖北恩施州消防队体育馆木地板案例



十四、安装收口木线



因为体育木地板有遇湿膨胀、遇干收缩的特点,所以各个场所在铺装地板时都要预留伸缩缝,为了使地板与墙体的结合部美观,必须用木



线对预留伸缩缝进行封闭处理,木线可采用阴角木线收口。



    十五、竣工清理
